Рабочая поездка руководителя Департамента по энергоэффективности в Могилевскую область
Сегодня завершился двухдневный визит заместителя Председателя Госстандарта – директора Департамента по энергоэффективности Виталия Крецкого в Могилевскую область.
Цель поездки: выезд на объекты для рассмотрения проблемных вопросов в части хода строительства энергоисточников на местных топливно-энергетических ресурсах, предусмотренных Государственной программой «Энергосбережение» на 2021 – 2025 годы.
Под руководством директора Департамента по энергоэффективности проведены штабы на строящихся объектах в г. Шклове и г.п. Хотимске, а также на реконструируемых объектах в г.п. Краснополье и аг. Майский.
В вышеперечисленных котельных для сокращения потребления природного газа будет установлено 9 котлов общей тепловой мощностью 13 МВт, в том числе 5 котлов, работающих на щепе топливной общей тепловой мощностью 9 МВт и 4 котла, работающих на древесных гранулах (пеллетах).

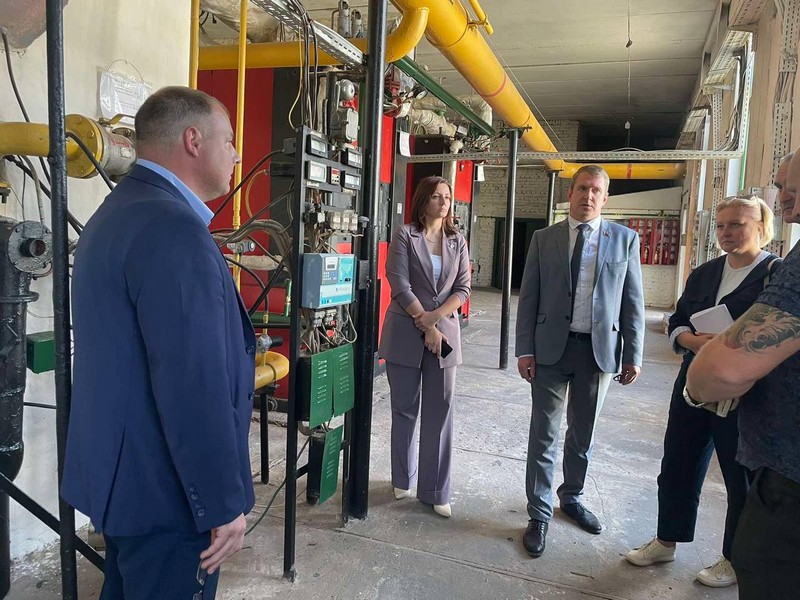

В г.п. Хотимск осуществляется строительство котельной, работающей на местных видах топлива (щепа), с передачей нагрузок от двух неэффективных котельных, использующих в качестве топлива природный газ.
Проектом запланирована установка 2 щеповых котлов мощностью 2,0 МВт каждый. Строительные работы по объекту начаты 23.05.2025.

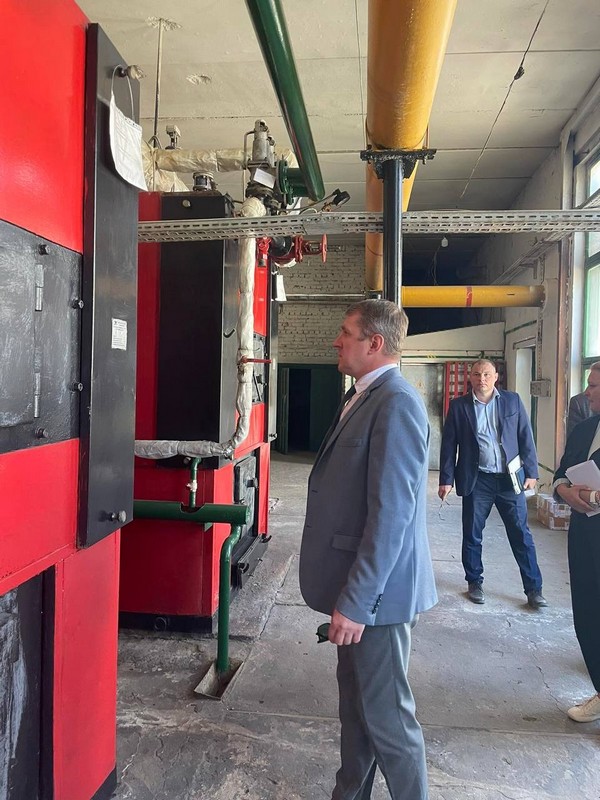

На объекте уже осуществлена установка котлов на фундамент, ведутся работы по установке экономайзеров, циклонов и дымососов котлов, устройству полов и проходных каналов в них в здании котельной, монтажу кровли навеса для хранения топлива. Дата ввода котельной в эксплуатацию – ноябрь 2025 г.
В котельной аг. Майский Чериковского района запланирована установка 2 пеллетных котлов мощностью 1,0 МВт каждый.
Начало реконструкции объекта – 25.06.2025. На сегодняшний день завершены демонтажные работы и осуществлена установка на фундамент одного из котлов, ведется его обвязка. Также начаты работы по устройству фундамента под склад для хранения топлива.
На энергоисточнике в г.п. Краснополье также установят 2 пеллетных котла мощностью 1,0 МВт каждый. Начало реконструкции объекта – 26.06.2025. Уже завершены демонтажные работы, устройство фундаментов под котлоагрегаты, ведется ремонт кровли, утепление стен котельной и монтаж фундаментов под дымовые трубы.
Дата ввода указанных объектов в эксплуатацию – октябрь 2025 г.
По объекту в г. Шклове запланирована установка 3 щеповых котлов суммарной мощностью 5 МВт. Строительство энергоисточника начато 22.10.2024.

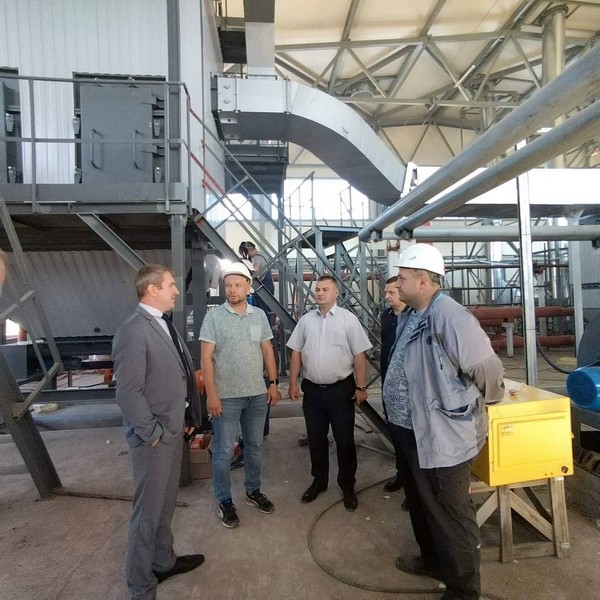

На объекте проделана работа по установке котлов на фундамент, смонтированы фундамент и каркасы здания котельной и топливного склада. Сейчас осуществляется обвязка котлов технологическими трубопроводами и прокладка наружной тепловой сети. Планируемая дата ввода котельной в эксплуатацию – октябрь 2025 г.
По результатам мониторинга проделанной работы Виталием Крецким даны соответствующие поручения ответственным исполнителям с конкретными сроками исполнения.
